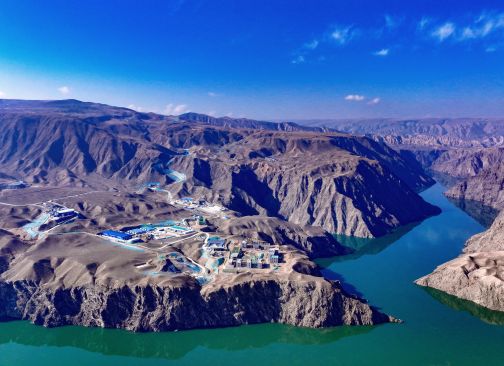

青海新聞網·大美青海客戶端訊(記者 陳郁 通訊員 樊清山 攝影報道)3月6日,青海哇讓抽蓄電站施工現場,機器轟鳴聲此起彼伏,工程車輛來往穿梭,挖掘機、鏟土車等大型機械設備有條不紊地進行著各項作業。

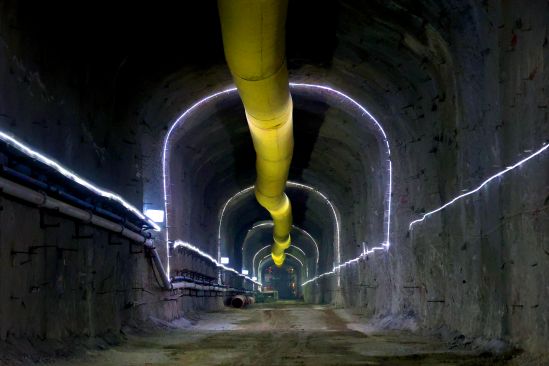

“我們已全面復工復產,項目現場已到崗管理人員189人,作業人員321人,通風兼安全洞、進場公路、業主營地、進廠交通洞等10個關鍵作業面已恢復建設熱潮。”青海哇讓抽蓄公司工程部副主任王創博說。
為確保工程建設有序推進,哇讓抽蓄公司按照“復工七步法”與“復工五項基本條件”,統籌安排復工復產工作,嚴格把控人員資格審查、設備維保檢測、物資供應鏈保障等復工條件,從工程安全、質量、環水保、進度等方面作出詳細安排,將年度計劃分解到每月、每周,明確各階段的工作重點和責任人,有序推進工程建設,為全年哇讓抽蓄電站施工奠定堅實基礎。

“2025年,是哇讓抽蓄電站建設的關鍵之年,哇讓抽蓄公司在確保工程安全和質量的前提下,將加快推進電站建設,確保業主營地具備入住條件,貫通上下庫連接公路2#隧道,保證進場公路具備通行條件,計劃通風兼安全洞開挖支護完成90%,進廠交通洞開挖支護完成80%,完成年度目標,為后續的主體工程開工創造有利條件。”青海哇讓抽蓄公司董事長、黨委書記李海峰說道。

青海哇讓抽蓄電站是我國西部地區裝機容量最大的抽水蓄能電站,總裝機280萬千瓦,安裝8臺單機容量35萬千瓦可逆式機組,設計年發電量33.6億千瓦時,年抽水電量44.8億千瓦時,年利用小時數1200小時。電站建成投產后,每年相當于替代燃煤182萬噸、減少二氧化碳排放455萬噸,對青海乃至西北電力系統安全穩定運行、促進新能源開發利用具有重要意義。
