青海新聞網·大美青海客戶端訊 瑪爾擋水電站是黃河上游在建海拔最高、裝機容量最大的水電站,被稱為“水電之王”,2025年春節對于瑪爾擋水電站而言意義非凡,這是其建成投產后迎來的第一個新春佳節。
1月26日,在祥和與喜悅的氛圍中,從果洛藏族自治州瑪沁縣驅車近兩小時,翻越海拔4300米的黑土山埡口,穿過拉加鎮黃河形成的大彎,一口氣登上由紅色砂礫巖組成的瑪爾擋群山俯瞰,只見高原峽谷中,黃河順著山勢蜿蜒曲折,勾勒出一幅雄渾壯麗的自然畫卷。
站在位于果洛州瑪沁縣拉加鎮的瑪爾擋水電站的視角望去,作為“青電入豫”“西電東送”的骨干電源點,透過輸電中控顯示屏,其目光仿佛能觸及千里之外的中原大地和東部沿海發達城市。從節能減排、高質量保護生態的層面來看,它借助黃河水,年平均發電量可達73億多千瓦時,能滿足180多萬個年用電量4000千瓦時家庭的用電需求。每年,它可節約標準煤約220萬噸,減少二氧化碳排放約816萬噸,以高瞻遠矚的規劃,讓保護與發展的步伐,穩穩踏上可延續百年的光明坦途。
站在由20余萬立方米混凝土和8700噸鋼筋構筑而成的大壩上,20多層樓高的5座排水口噴出的水柱,飛濺起的水花在冬日里冰封了兩側的山體,形成了壯觀的景觀。“水電站控制流域面積達9.8萬多平方千米,多年平均流量為533立方米每秒。”春節期間依舊要堅守崗位、負責安全生產的瑪爾擋水電站生產技術部副主任曹燦向記者介紹,水電站水庫正常蓄水位達3200多米,總庫容16億多立方米,具備季調節性能,可滿足黃河上游寧木特梯級投運前,南水北調一期工程所需的6.67億立方米的要求。
離開電站大壩,越野車在隧道中穿行,主隧道連通著發電站的主廠區。當記者還在驚嘆于在砂礫巖地質結構下,竟能挖掘出高約三層樓、可供大型機械雙向行駛且安全穩固的隧道時,曹燦告訴記者,主隧道只是水電站地下工程的一小部分。48個縱橫交錯的洞室群,在瑪爾擋大壩山體下構成了一個龐大的迷宮。在開鑿這些洞室群和隧道時,大山深處一天最多要進行28次爆破。每次爆破前,技術員都要對孔徑、孔間距、孔深等參數進行反復精確計算,精確到小數點的嚴謹,換來了“未發生一次安全事故”的出色業績。
從2021年6月國家能源集團接收重組瑪爾擋水電站,到2024年4月首臺機組投產發電,這座大型可再生能源發電站的建設僅耗時34個月。“這在中國水電史上絕無僅有。”曹燦自豪地說,瑪爾擋水電站在建設過程中實現了諸多“國內首次”創新。

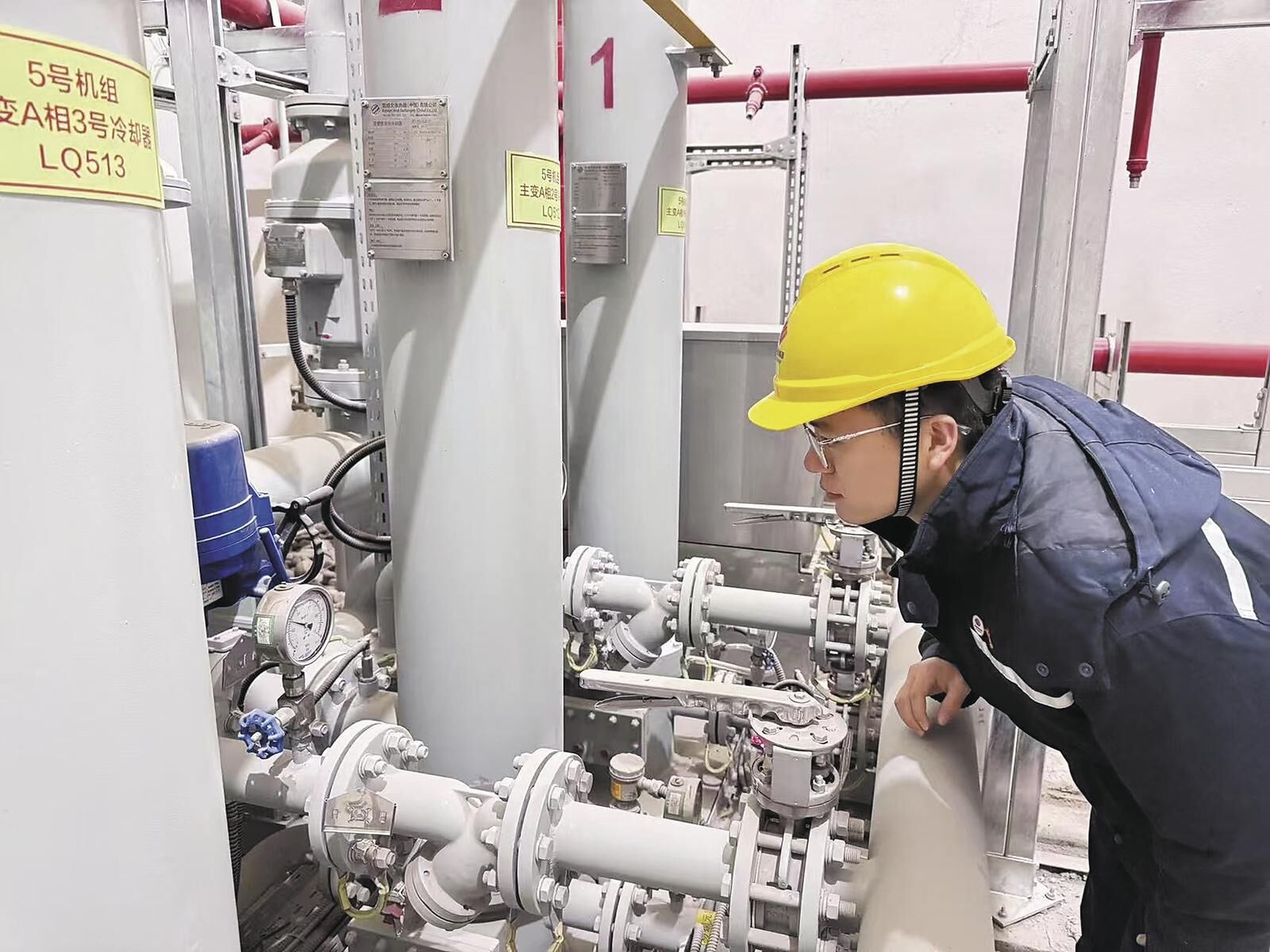

走進水電站地下主廠房,在70多米高、總面積可容納21架波音737客機的巨大空間里,越野車顯得格外渺小。設備安全檢修員汪曉慶在5臺發電機組和變壓器間仔細巡檢,畫面就像螞蟻在石塊間穿梭。“每天都要對每個設備進行巡檢。”春節期間,汪曉慶主要負責廠區所有設備的保護裝置。在重點關注的2號機組前,她一聽設備有無異常聲響,二聞有無橡膠發熱或燃燒的異味,三看設備數據是否正常,憑借豐富的經驗和高度的責任心,守護著設備的安全運行。
“2號機組是5臺發電機組中最后一臺建成投產發電的機組。”瑪爾擋水電站設備維護部副主任王瑜介紹,2號機組于2024年12月31日開機,在試運行的72小時里未出現任何問題,一次性通過驗收。水電站從當年4月1日首臺機組發電,到最后一臺機組投入運行,5臺機組僅用8個月就正式全面投產,成功實現了“一年五投”的目標。
作為水電站建設者,讓王瑜更驕傲的是,5臺發電機組蝸殼提前40天安裝完成,QC(質量與品質建設)成果榮獲中國電力建設企業協會三等獎;采用精準定位技術保障轉子吊裝,獲得國家實用新型專利;智能化管路預制技術,一次性通過打壓試驗;5號發電機組各部振擺均在0.1毫米以內,水導軸承擺度僅有頭發絲的三分之一,成為業內精品機組。
瑪爾擋水電站創造了“擠壓邊墻建設速度為全球同類型工程領先水平”“巖錨梁澆筑質量達國內一流水平”“5號機組尾水肘管安裝創高海拔工期新紀錄”“提前56天完成國內在建海拔最高、規模最大地下廠房開挖”等眾多優異成績。
2024年4月到2025年1月,瑪爾擋水電站發電近30億千瓦時。“這才剛開始!”副總經理李紅心告訴記者,未來瑪爾擋水電站將充分發揮新能源資源優勢,融合水能、風能和光能,打造瑪爾擋“水風光蓄”千萬千瓦級全清潔能源一體化基地,屆時可配置各類可再生能源總量達3100多萬千瓦。預計到第十五個五年計劃結束時,水電站所有配套項目將全部建成并投入發電,屆時年均發電量預計達480億千瓦時,每年可節約近1500萬噸標準煤,減少約4100萬噸二氧化碳排放量。“完全體”的瑪爾擋水電站,將在青海省打造國家清潔能源產業高地、構建國家綠色低碳安全高效能源體系中發揮舉足輕重的作用。
